四川新闻网消息(杨笃君 记者 李全民)“最后一根导线牵引完毕,可以通行”。10月30日18时35分,国网广元青川县供电公司35千伏沐沙线跨越南海高速公路导线更换现场工作负责人程纯东向广甘高速交警执法大队报告。
![]() |
35千伏沐沙线14号-15号导线跨越兰海高速沈家山隧道段,14号、15号电杆分别坐落于高速公路两侧的山顶,为普通水泥电杆,运行年限久远。为提高输电线路抗大风、抗覆冰的能力,增大输电线路安全系数,国网青川县供电公司,在冬季高峰负荷到来之前,对重要区段输电线路有序开展隐患整治,将14号、15号水泥电杆更换为铁塔,导线截面积由70平方毫米增至150平方毫米。
据了解,本次改造作业风险高,国网青川县供电公司及早谋划、周密布置,从6月开始便开始组织施工单位到高速跨越点进行实地查勘,详细编制组织、技术、安全措施及施工方案,提前完成铁塔组立。同时,将线路施工方案书报广甘高速管理处、交警大队、执法大队三个部门,取得支持配合,充分优化方案,确保线路改造安全高效。

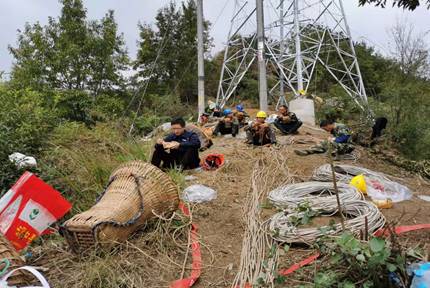

30日17时,南海高速公路沈家山隧道双向交通进行临时交通管制后,牵引场、张力场、监护人员等各就各位,线路升级改造紧张有序铺开,现场安全严格把控,广元供电公司相关部门,青川县供电公司主要负责人、分管负责人到岗到位督查,全面保障工程安全和进度。经过90分钟高效有力配合施工,18时35分,35千伏沐沙线三相导线更换完毕,大大提升了电网设备供电可靠性,确保今冬明春电网安全稳定。
